粘钢板加固桥梁顺序如下,你知道吗?
发布日期:2021-06-29 09:50:27 关注次数:1503

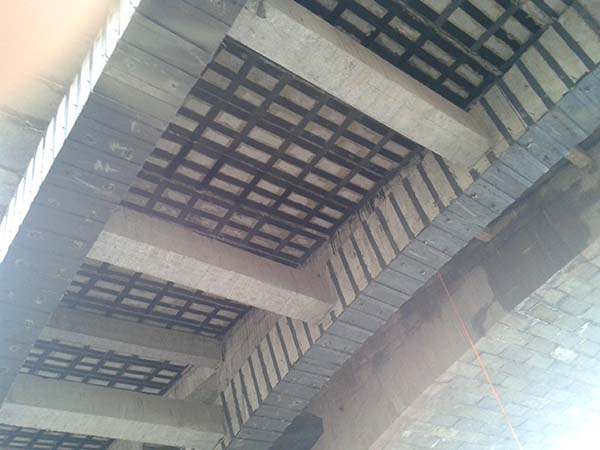

1.加固部件的结合面处理。
根据青岛加固公司的设计要求,密封或密封梁板底部存在的裂缝,然后在梁板底部放置粘贴钢板的位置,用自动切割机切割粘贴的桥表面(切割厚度控制在2-5mm),泄漏新鲜混凝土,形成平坦的粗糙面。清除梁板底部粘贴区已松散的混凝土,用无油压缩空气吹去表面粉尘,或用清水清洗,完全干燥后,用脱脂棉涂丙酮擦拭粘贴表面。
2.钢板防腐处理。
出厂前完成粘贴钢板的防腐涂装,安装中引起的底漆破损应立即涂装。安装完毕后,请在粘贴钢板上涂四道油漆。用砂布或研磨机研磨钢板的粘接面,直到钢板表面出现金属光泽。钢板贴面打磨成毛面后,有利于与梁板的贴面效果。
3.钻孔埋入螺栓。
根据青岛加固公司施工设计的要求,必须事先正确放样钻头的位置,同时用钢筋混凝土保护层测试仪明确梁板钢筋的配置位置,避免钢筋钻头。根据相关规范的要求,孔深度在6.5倍以上的锚定直径。埋入螺栓使用的粘合剂必须使用符合行业规范要求的a级粘合剂。

青岛加固公司

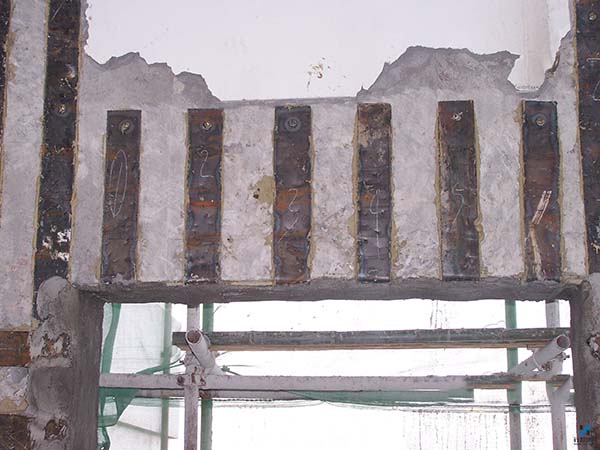

4、安装钢构件,根据探测器测定的梁板底埋入螺栓的位置,对粘贴钢板开孔,开孔位置必须正确,与埋入螺栓一一对应。钢板的粘接面磨光粗糙后,钢板必须固定在埋入螺栓上。为了保证灌浆层的厚度在3mm以上,钢板和梁底板之间可以安装3mm的钢板垫片。5、封边按照说明给出的比例调配边缘橡胶,将注入橡胶管粘贴在钢板的注入孔上,钢板的高位边缘、角必须设置排气管,间隔在50cm以下的钢板、螺栓和注入橡胶管周围的间隙必须用边缘橡胶密封。密封边缘密封24小时后可进行注射工程。
6.粘合剂。
注入橡胶应采用通过外部委员会试验检查符合相关规范要求的a级橡胶。严格按注浆产品说明书的要求比例配置,搅拌均匀。注浆应在规定的适用期内用完。
7.固定和加压。
注射应遵循从低到高的原则,从梁基板的一端,用注射泵从注射管注射到粘贴钢板和梁基板的间隙,当附近的排气管流出胶水时,弯曲并关闭该排气管。注入过程中,用小锤子敲钢板,听声音判断胶液的流动状况和胶液是否充满。注入泵的注入压力应保持在0.2-0.4MPa,注入结束后,应继续保持压力0.05~0.1MPa,使胶水刚从钢板边缘挤出。
